Data center Aubergenville : le campus TDC01 certifié Tier IV

Data center Aubergenville : le campus TDC01 de Thésée Datacenter se trouve 32 rue du Clos Reine, dans les Yvelines. L'Uptime Institute l'a certifié Tier IV Constructed Facility. Thésée Datacenter est ainsi l'un des rares opérateurs certifiés Tier IV en France. Il est le premier des deux campus franciliens de Thésée Datacenter.

Campus Thésée Datacenter d’Aubergenville

TDC01 Aubergenville

32 rue du Clos Reine, 78410 Aubergenville, Île-de-France

Quelles certifications Tier IV couvrent le campus d’Aubergenville ?

L’Uptime Institute a délivré au campus TDC01 deux lettres de certification distinctes. Chacune porte sur une étape précise du projet.

CertificationDatePortéeValidité
Tier IV Constructed Facility24 janvier 2023Première phase de TDC01 (salle S|1), vérifiée sur site en 2021 puis par démonstrations à distance en janvier 2023Tant que l’installation n’est pas modifiée
Tier IV Design Documents12 février 2025Conception des deux premières phases, pour une charge informatique totale de 3 005 kWJusqu’au 12 février 2027

La première lettre confirme la tolérance de l’installation construite face à une panne. Les salles gardent leur alimentation et leur refroidissement. La seconde approuve la conception des deux premières phases. Elles portent la charge informatique à environ 3 MW. Téléchargez la lettre Constructed Facility et la lettre Design Documents.

L'architecture utilise une alimentation électrique 2N et deux parcours d'alimentation pour le site. Aucun point unique de défaillance n'entre dans cette conception. Des groupes électrogènes « Continuous Power » et un refroidissement « Continuous Cooling » redondant prennent le relais automatiquement. La liste officielle des sites apparaît sur le registre Tier de l'Uptime Institute pour la France. Notre page datacenter certifié Tier IV détaille chaque niveau.

Façade du data center TDC01 à Aubergenville dans les Yvelines
Campus Thésée Datacenter d’Aubergenville en développement

Comment le campus d’Aubergenville se développe-t-il depuis 2019 ?

  1. 2019

    Pose de la première pierre du bâtiment TDC01 A, avec le soutien de la Caisse des Dépôts et du groupe IDEC.

  2. 2021

    Mise en service de TDC01 A : 3 MW IT et 1 000 m² de salles informatiques. Certifiée Tier IV Constructed Facility par l’Uptime Institute.

  3. 1er septembre 2025

    Obtention du permis de construire du bâtiment TDC01 B à Aubergenville.

  4. Décembre 2026

    Acquisition de Thésée par Vesper Infrastructure, accompagnée d’un plan d’investissement de 500 millions d’euros.

  5. Q4-2027

    Livraison de la première phase de TDC01 B, un bâtiment haute densité d’une capacité totale cible de 9,2 MW IT.

Thésée Datacenter lance en novembre 2025 la première étape d'un campus de 50 MW. Le programme avance par modules indépendants de 5 MW à 10 MW. Leur construction suit le rythme des besoins. Selon DCmag, l'investissement global dépasse 500 millions d'euros.

Quelle capacité pour vos baies, du bâtiment A au bâtiment B ?

  • Bâtiment A : en service depuis 2021, il offre aujourd’hui 1 000 m² et 3 MW.
  • Refroidissement du bâtiment A : le free cooling indirect et l’évaporation adiabatique réduisent l’usage des groupes froids en période chaude.
  • Bâtiment B : en construction, ce bâtiment ajoutera 10 MW sur 1 100 m², avec 10 kW/m² de densité.
  • Refroidissement du bâtiment B : l’architecture hybride répartit environ 25 % d’air et 75 % de refroidissement liquide. Elle associe portes froides, systèmes InRow et refroidissement liquide direct (DLC).

Cette densité répond aux charges de calcul haute performance (HPC) et d'intelligence artificielle. Notre offre HPC et IA les présente. Le bâtiment A annonce un indicateur d'efficacité énergétique (PUE) design de 1,2. Notre page responsabilité sociétale (RSE) le détaille. À terme, le campus doit compter sept bâtiments, avec plus de 50 MW et 7 000 m² d'espace informatique.

Climatisation dédiée

Confinement des allées froides ou chaudes et solutions de refroidissement adaptées à la densité de vos équipements : refroidissement par air, unités InRow, portes froides ou refroidissement en direct liquid cooling (DLC).

Connectivité multi-opérateurs et cloud (carrier neutral)

Accédez à plus de 10 opérateurs via nos Meet-Me Rooms, dont Orange, SFR, Colt et IELO. Grâce à Megaport, bénéficiez d’interconnexions privées vers les principaux fournisseurs cloud et d’un accès à plus de 400 destinations.

Spécifications techniques
Batiment exemple TDC01 A
Puissance 3 MW
Salle IT 500 m² 1 MW soit 2 kW au m²
Salle IT 500 m² 2 MW soit 4 kW au m²
Puissance max par rack 35 kW

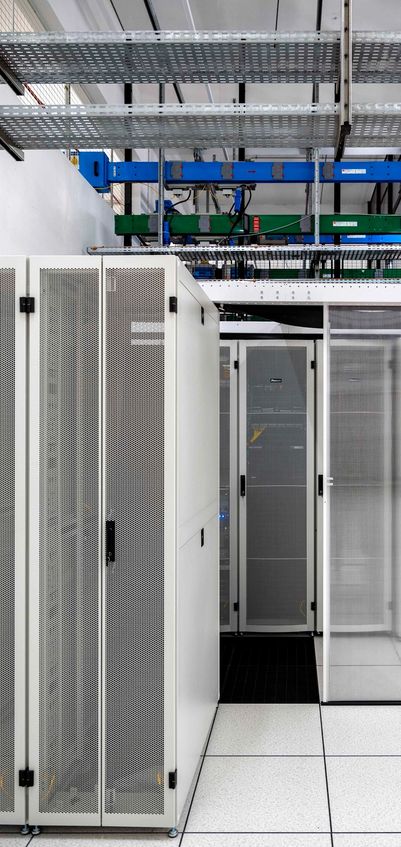

Couloir de salle informatique du data center d’Aubergenville

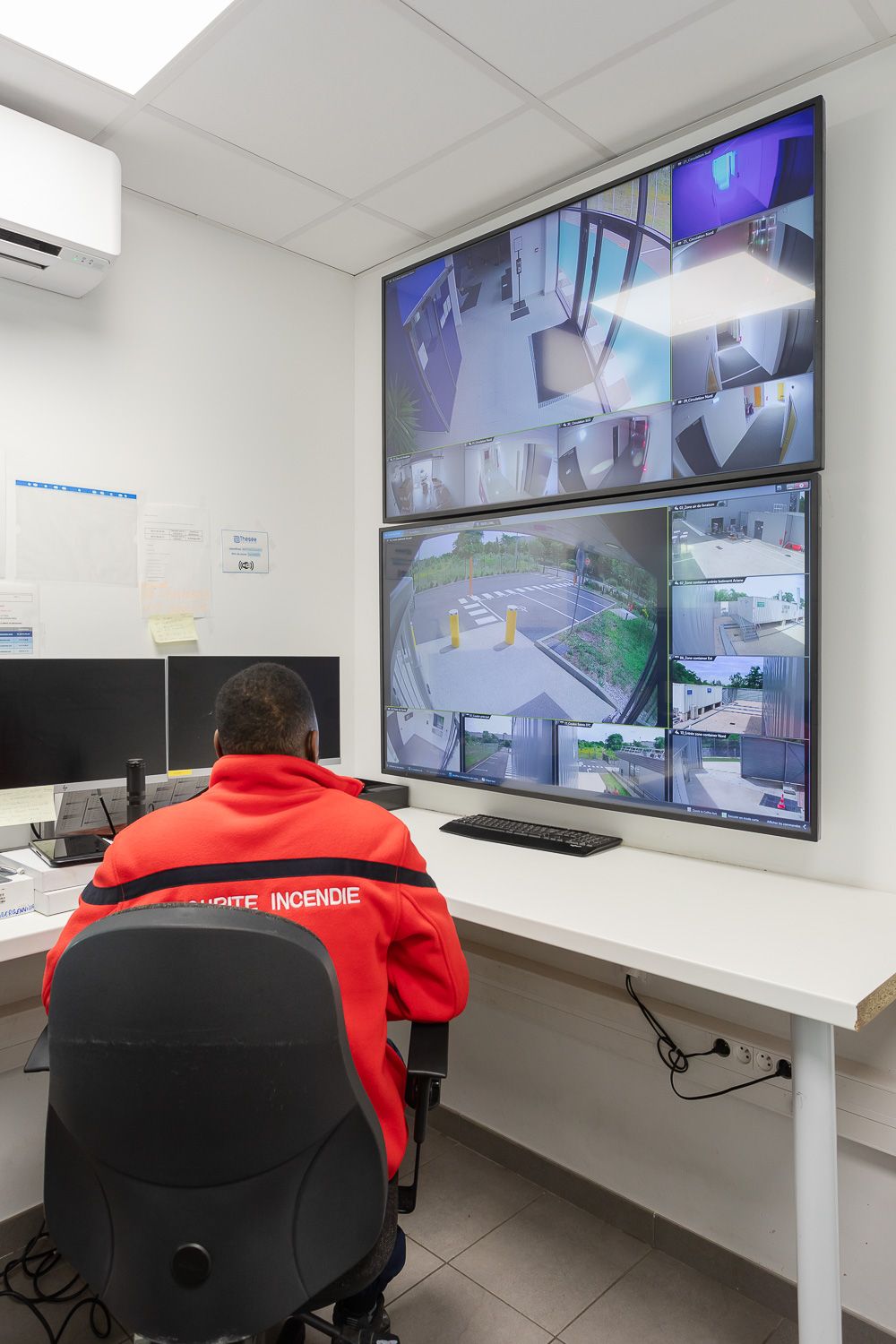

Poste de supervision du campus Thésée Datacenter

Comment vos équipements restent-ils connectés et supervisés ?

Le data center Aubergenville demeure neutre à l'égard des opérateurs. Vous sélectionnez vos liaisons parmi Orange, SFR, Colt, ielo, GTT, Zayo, Megaport et Cogent. Un réseau privé de 144 fibres noires connecte le campus au site de Voisins-le-Bretonneux (TDC02), situé à 30 km.

Avec le portail client Thésiris, vous pilotez vos espaces à distance. Il montre la température, l'hygrométrie et la charge en temps réel. Il regroupe aussi les demandes d'accès, les tickets et le jumeau numérique 3D des salles.

Quelles protections encadrent l’accès au site ?

L'accès au campus demande un rendez-vous et un contrôle d'identité préalable. Sept niveaux de sécurité séparent l'entrée du site des salles informatiques. Le site réunit contrôle biométrique, vidéosurveillance et détection incendie très précoce. Notre certification d'hébergement de données de santé (HDS V2.0) inclut aussi le campus.

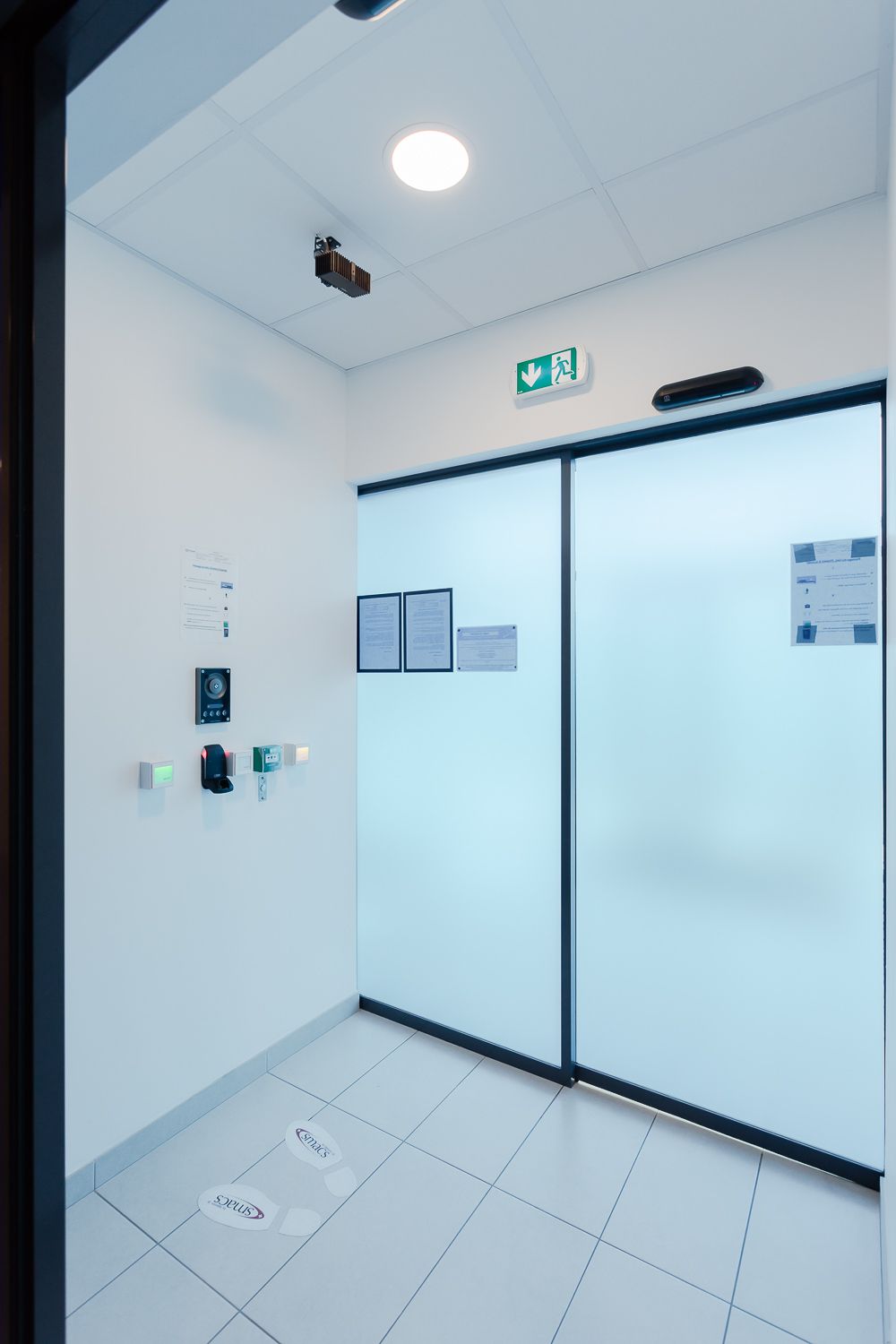

Sas de sécurité du data center d’Aubergenville

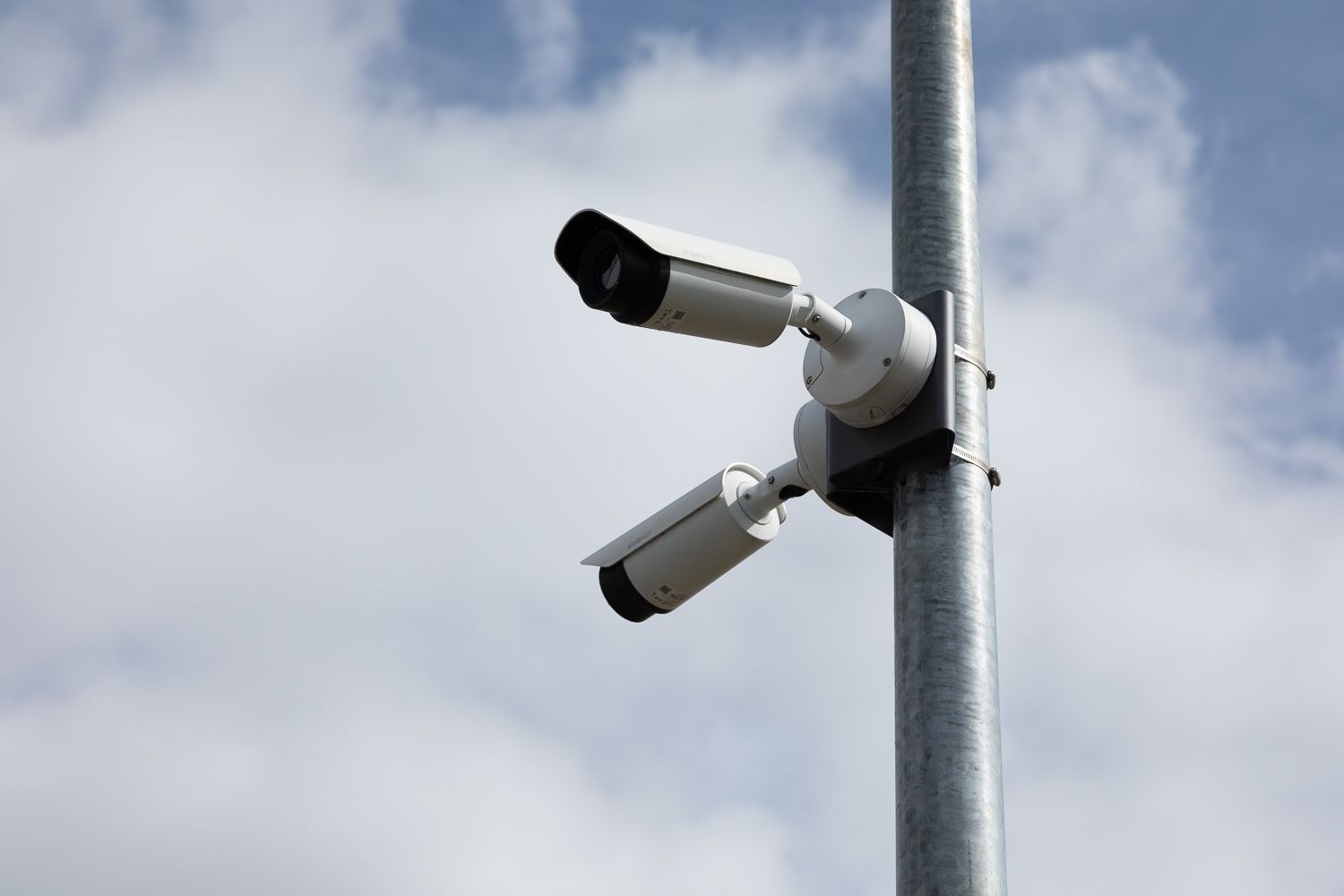

Vidéosurveillance du campus Thésée Datacenter

Vous préparez une installation dans notre data center Aubergenville ?

Nous vous faisons découvrir le campus sur site. Nous vous remettons aussi les lettres de certification de l’Uptime Institute.

Questions fréquentes sur le campus TDC01 d’Aubergenville

Retrouvez les réponses aux questions essentielles sur le campus TDC01 : certifications Tier IV, capacité des bâtiments, accès et visites.

Voir aussi nos autres implantations franciliennes.

Le campus d’Aubergenville est-il certifié Tier IV ?

Oui. Depuis le 24 janvier 2023, sa première phase (salle S|1) possède la certification Tier IV Constructed Facility de l’Uptime Institute. La conception des deux premières phases possède aussi la certification Tier IV Design Documents jusqu’en février 2027.

Le bâtiment B est-il déjà opérationnel ?

Non. Il reste en construction. Sa mise en service est prévue au quatrième trimestre 2027, avec 10 MW sur 1 100 m².

Quelle capacité vise le campus d’Aubergenville ?

À terme, le campus doit regrouper sept bâtiments. La capacité visée dépasse 50 MW, sur 7 000 m² d’espace informatique.

Comment se rendre au data center d’Aubergenville ?

En voiture, suivez l’A13 jusqu’à la sortie Flins-Aubergenville. En train, prenez la ligne J du Transilien depuis Paris-Saint-Lazare jusqu’à Aubergenville-Élisabethville.

Peut-on visiter le data center d’Aubergenville ?

Oui, sur rendez-vous et après contrôle d’identité. Contactez notre équipe pour convenir d’une date.
